Analyse

Buildots accepte n'importe quel scanner au format E57, et c'est la date du relevé qui compte

Buildots ajoute le nuage de points à son suivi d'avancement par images : le matériel de NavVis ou n'importe quel scanner au format E57, le fichier téléversé, un visualiseur NavVis embarqué dans la plateforme. Ce qui change pour un contractant général tient à la date, parce qu'un écart horodaté entre au dossier là où un écart constaté à l'œil se discute en réunion.

Dans un local technique dense en gaines galvanisées et en tuyauteries calorifugées, un technicien casqué en gilet haute visibilité tient à deux mains un scanner mobile porté à hauteur de poitrine, tête d'acquisition tournée vers le plafond, une vanne rouge visible derrière lui.
Le relevé se fait à pied, appareil en main, dans le local tel qu'il est le jour du passage : c'est ce qui sépare une mesure d'un constat. Photo NavVis, site officiel du constructeur, consultée le 13 août 2026.

En réunion de chantier, une cloison est posée ou elle ne l’est pas, et l’avancement se déclare. Depuis le 11 août 2026, Buildots accepte à côté de ses prises de vue un nuage de points de qualité géomètre, produit par n’importe quel scanner exportant en E57. Une cloison n’est plus seulement posée : elle est posée à tel endroit et tel jour, et cette date décide de qui paie la reprise.

Ce que l’annonce ajoute exactement

L’éditeur décrit une chaîne en trois temps. Le relevé se fait indépendamment de la plateforme, avec n’importe quel scanner exportant au format E57, format d’échange courant des nuages de points. Deux reprises concordantes du 11 août ajoutent une voie que la page de l’éditeur ne mentionne pas : le matériel de NavVis est pris en charge nommément, et AEC Magazine nomme les deux appareils, le VLX porté sur soi et le MLX tenu à la main. Le fichier est ensuite téléversé dans Buildots, où le nuage s’ouvre dans une interface dédiée, servie par le logiciel NavVis IVION embarqué et reliée aux autres données de la plateforme.

La nuance compte pour qui évalue la charge de travail. Ce n’est pas un flux continu comme les prises de vue à 360 degrés : c’est une campagne qu’on commande, qu’on exécute et qu’on dépose. Le délai entre la passe de relevé et la mise à disposition dans l’interface n’est pas indiqué.

L’éditeur vise nommément les chantiers à tolérances serrées : centres de données, hôpitaux, usines de semi-conducteurs. Les usages qu’il met en avant ne sont pas la réception au sens français du terme. Il s’agit de vérifier qu’un gros équipement tient dans ses dégagements, de faire passer une nacelle ciseaux dans un couloir étroit, et surtout de superposer le nuage à la maquette pour trouver les conflits durs et souples avant l’installation. AEC Magazine, qui relaie l’annonce, en résume l’intention par une formule qui appartient au journaliste et qu’on retrouvera dans les argumentaires : sur ces ouvrages, la conformité de l’exécuté doit être vérifiée et non supposée.

Le déplacement est contractuel avant d’être technique

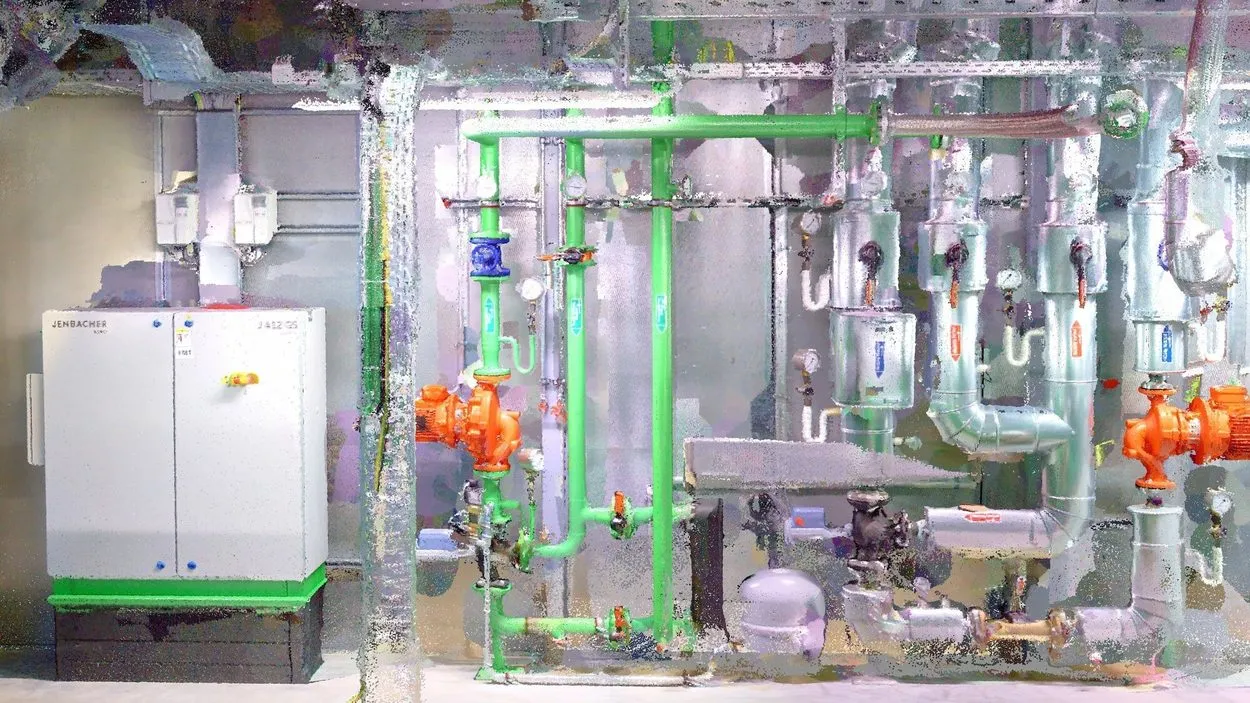

Nuage de points d'une chaufferie : un module de cogénération blanc à gauche, des colonnes de tuyauteries vertes, deux pompes orange, des piquages, des vannes et des manomètres restitués en points denses, avec des zones de matière incomplète sur les parois.

Un nuage de points ne dit pas ce qu’est une vanne ni ce qu’elle isole : il dit où elle se trouve, à quelques millimètres près, et ce jour-là. Les zones incomplètes sur les parois rappellent que la mesure a des angles morts. Capture NavVis, site officiel du constructeur, consultée le 13 août 2026.

Un suivi par images répond à une question de planning : ce lot est-il fait. Un nuage de points répond à une question de marché : ce lot est-il fait comme il devait l’être. Ce ne sont pas les mêmes conversations, et elles n’engagent pas les mêmes personnes.

Tant qu’un écart se constate à l’œil, il se discute. Une fois qu’il est mesuré, horodaté et rangé à côté de la maquette, il entre au dossier. Et il y entre dans les deux sens. La même mesure qui oppose un défaut de pose à une entreprise lui sert à prouver qu’elle a posé conforme, et que la dérive vient du lot précédent. C’est le point que les entreprises sous-estiment quand elles voient arriver le scanner comme un instrument de contrôle dirigé contre elles.

TROIS QUESTIONS, TROIS NIVEAUX DE PREUVE« Le lot est-il fait ? »Question de planning, posée chaque semaine au conducteur de travauxPrises de vue 360°« Le lot est-il conforme ? »Question de marché : cotes, dégagements, réservations, encombrementsRelevé mesuré« Qui porte l’écart ? »Question de responsabilité, tranchée par l’ordre des interventionsDate du relevéLe passage du premier niveau au deuxième est un achat de matériel. Le passage au troisième est une clause de marché, et personne ne la rédige à votre place.Les trois niveaux et leur lecture sont les nôtres. Annonce Buildots, page « Laser scans », relayée le 11 août 2026 par AEC Magazine.

Les deux premiers niveaux s’achètent. Le troisième se négocie avant le début du chantier, ou se subit après.

Les deux chiffres annoncés, et ce qu’il faut leur demander

L’éditeur annonce une restitution des conditions de chantier au millimètre. Il ne dit ni sur quel matériel ni dans quelles conditions. NavVis, lui, publie 5 mm sur le MLX, son système à main, mesurés dans un environnement de test dédié de 500 m². Ce n’est pas un plénum encombré, comme nous l’avions relevé dans notre dossier sur le relevé d’existant.

Le second chiffre est un gain : 4,3 % de coûts de reprise évités chez Intel, sur son programme mondial d’usines de semi-conducteurs. Il vaut ce que vaut sa base de calcul, qui n’est pas donnée. Et l’éditeur l’attribue à la superposition du nuage et de la maquette, pas au partenariat annoncé le 11 août. Le chiffre qui vous concerne est de toute façon l’autre : ce que coûte chez vous une reprise trouvée trop tard.

Restent sans réponse le coût d’une campagne, le délai de mise à disposition et la disponibilité de l’ensemble en France. Les chantiers cités appartiennent à une catégorie où la campagne de scan est déjà budgétée. Sur une opération tertiaire de 8 000 m², c’est cette ligne de budget qui décide, et elle ne figure nulle part.

Les clauses à poser avant la première campagne

Si vous pilotez des travaux ou si vous suivez l’exécution des fluides, la question à traiter ce trimestre est ailleurs que dans le choix du scanner. Elle tient à ce que dit le marché, ou le compte rendu qui vaudra référence : qui commande les campagnes de relevé et les paye, à quelle fréquence elles ont lieu, sous quel délai un écart relevé doit être notifié à l’entreprise concernée, et à qui appartiennent les nuages une fois l’ouvrage livré.

Le délai de notification est celui qu’on oublie, et c’est le plus cher. Un nuage de points vieux de trois semaines produit une reprise beaucoup plus lourde que la même remarque faite le jour de la pose.

La propriété des relevés est celle que le rachat de DroneDeploy par Procore a rendue concrète : chaque couche de mesure ajoutée à une plateforme enrichit un jeu de données qui servira aussi à entraîner ce qui l’analysera. Elle se règle en une phrase, et seulement avant le début du chantier. Une demi-journée avec votre conducteur de travaux et la personne qui rédige vos marchés suffit à poser ces clauses, et elles se réutilisent d’une affaire à l’autre.

Pour un bureau d’études fluides, l’usage le plus rentable de la mesure vient avant la réception : le contrôle des réservations et des encombrements en plénum, avant fermeture des faux plafonds. Un écart trouvé là coûte une reprise de tracé. Trouvé après, il coûte une dépose.
