Analyse

Sur un métré de symboles, le temps passe du comptage au contrôle

Trimble ouvre la reconnaissance automatique de symboles et le calcul de longueurs de conduits dans ses logiciels de chiffrage fluides et électricité, avec plus de trois millions de symboles déjà détectés. Les fonctions ne sont annoncées qu'en Amérique du Nord et au Royaume-Uni, mais le déplacement de charge qu'elles décrivent concerne déjà tout chiffreur français.

Un plan technique déplié sur une table près d'une fenêtre, un crayon rouge posé en diagonale, des repères chiffrés surlignés en orange le long des cloisons et quelques bâtons de comptage tracés à la main dans la marge, avec un réglet et des rouleaux de plans en arrière-plan.
Le comptage à la main laisse une trace dans la marge, et cette trace se relit. Un faux positif, lui, n'en laisse aucune. Illustration générée par IA.

Compter les prises, les interrupteurs et les appareils d’éclairage sur un jeu de plans, puis relever les longueurs de conduits en tenant les remontées et les descentes, occupe encore des journées entières avant qu’un prix soit posé. Trimble annonce retirer ces gestes de la préparation d’un métré fluides et électricité. L’éditeur y décrit l’estimateur comme un relecteur plutôt que comme un opérateur, et ce déplacement de charge vous concerne même si les fonctions ne sont ouvertes qu’en Amérique du Nord et au Royaume-Uni.

Quatre gestes retirés de la préparation d’un chiffrage

Le communiqué du 30 juin 2026 énumère précisément ce que l’éditeur retire de la journée d’un chiffreur, et c’est cette précision qui le rend lisible. Premier geste : la mise à l’échelle et le nommage d’un jeu de plans, faits automatiquement sur l’ensemble du jeu, ce qui fait passer du dépôt du fichier au métré sans étape intermédiaire. Deuxième geste : la reconnaissance, l’étiquetage et le comptage des symboles, prises, interrupteurs, appareils d’éclairage. Troisième geste : le calcul des longueurs de conduits, y compris les remontées et les descentes verticales, un poste que tout le monde saisit encore à la main.

Le quatrième n’est pas un métré. C’est un assistant intégré à Accubid Anywhere qui répond en langage courant sur un chiffrage en cours et exécute seul certaines recherches, comme retrouver un prix matériel historique ou comparer deux versions d’une estimation. Trimble le construit sur ce qu’il appelle sa plateforme d’agents, c’est-à-dire des programmes qui enchaînent plusieurs actions sans qu’on les guide pas à pas.

CE QUE L’ÉDITEUR ANNONCE, ÉTAPE PAR ÉTAPEMise à l’échelle et nommage du jeu de plansAppliquées d’un coup sur tout le jeu, avant le premier métrénon chiffréReconnaissance et comptage des symbolesPrises, interrupteurs, appareils d’éclairage : plus de 3 millions détectés à ce jourplus de 50 %Longueurs de conduitsMétrés automatiquement, remontées et descentes verticales comprisesnon chiffréPrix historiques et comparaison de versionsInterrogés en langage courant depuis le chiffrage en coursplus de 80 %Gain global annoncé sur l’ensemble des tâches concernées : jusqu’à 60 %, d’après les données d’utilisateurs de 2026 citées par Trimble.Tous ces chiffres proviennent du seul communiqué du 30 juin 2026 et n’ont été vérifiés par aucun tiers.

Deux postes sur quatre portent un chiffre, deux n’en portent aucun : c’est déjà une information sur ce que l’éditeur a mesuré et sur ce qu’il n’a pas mesuré.

Le passage le plus utile du communiqué est une phrase sur le métier

Trimble consacre une section entière à ce qu’il appelle l’humain dans la boucle. On y lit que l’estimateur applique son propre contrôle qualité pour identifier les faux positifs et valider les données, et qu’un client cité, directeur de l’estimation chez un installateur électrique américain, décrit désormais son travail comme « davantage un processus de relecture pour l’estimateur qu’un véritable processus de métré ».

Cette phrase vaut plus que les pourcentages qui l’entourent. Un faux positif de métré n’est pas une erreur visible : c’est une prise comptée deux fois sur une planche, un symbole d’attente pris pour un appareil posé, une gaine technique parcourue deux fois par le tracé automatique. Personne ne s’en aperçoit à la lecture du bordereau. On s’en aperçoit au décompte des travaux.

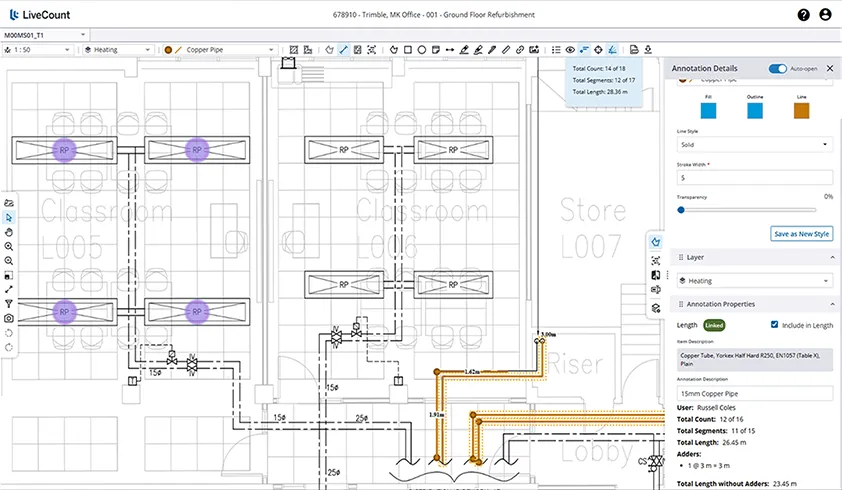

Écran du logiciel de métré Trimble LiveCount : un plan d'étage de salles de classe à l'échelle 1:50 avec des radiateurs repérés et un tracé de canalisation surligné en orange, et un panneau latéral détaillant un tube cuivre de 15 mm, avec un total de 12 éléments sur 16 et une longueur cumulée de 26,45 mètres.

Le panneau de droite tient le compte à la place du chiffreur : douze éléments relevés sur seize, 26,45 mètres de tube cuivre. C’est ce décompte que l’éditeur annonce automatiser, et c’est lui qu’il faudra relire. Visuel produit Trimble LiveCount, page produit de l’éditeur, consultée le 12 août 2026.

Un économiste français ne verra pas ça arriver tout de suite

En France, ces fonctions ne sont pas disponibles : le communiqué annonce l’Amérique du Nord et le Royaume-Uni, et rien d’autre. Un économiste de contractant général ou un chargé d’affaires d’une entreprise d’installation CVC ou électrique ne peut donc pas les mettre en œuvre demain matin. Ce n’est pas une raison pour ranger le sujet, parce que le décalage entre les deux marchés ne porte pas sur la technologie mais sur les conventions de représentation : une bibliothèque de symboles entraînée sur des plans américains ne reconnaît pas d’office un jeu de plans français, et c’est cet écart-là qui décide de la date d’arrivée, pas la puissance du modèle.

LA TECHNOLOGIE VOYAGE, LES CONVENTIONS DE PLANS NONANNONCÉ DISPONIBLEAmérique du Nord et Royaume-UniPlus de 4 000 entreprises utilisatricesPlus de 3 millions de symboles détectésReconnaissance, comptage, longueursde conduits et assistant intégréNON ANNONCÉ EN FRANCEAucune date communiquéeSymboles et conventions de tracépropres aux plans françaisBibliothèques de prix et de fournituresrattachées à un autre marchéSource : communiqué Trimble du 30 juin 2026, section « Availability », consulté le 12 août 2026.

Ce qui manque au marché français n’est pas le modèle, c’est le corpus de plans sur lequel l’entraîner et la bibliothèque de prix sur laquelle le brancher.

Les chiffres qui manquent au communiqué

Aucun taux d’erreur n’est publié, ni de faux positifs ni d’omissions, alors que c’est la seule grandeur qui permettrait d’évaluer le temps de contrôle. Le gain de 60 % porte sur « les tâches concernées » sans que le communiqué ne dise lesquelles ni sur quel volume d’affaires il a été observé, et les données d’utilisateurs citées ne sont pas décrites. Rien n’est dit non plus sur ce qui se passe quand un jeu de plans mélange des planches vectorielles et des planches scannées, cas fréquent en rénovation, ni sur la reprise du travail à l’indice suivant.

La mesure à faire chez vous avant qu’un vendeur ne s’en charge

Une chose est faisable dès ce trimestre, et elle ne dépend d’aucun éditeur : mesurer ce que vous coûte réellement le comptage aujourd’hui, avant d’avoir un outil à comparer. Sur les trois prochaines affaires, demandez à votre économiste ou à votre chiffreur de séparer deux lignes sur sa feuille de temps, le temps de comptage et de saisie d’un côté, le temps de contrôle et d’arbitrage de l’autre. Deux heures de discipline sur trois affaires, pas davantage.

Sans ce point de départ, la première proposition commerciale qui vous annoncera 50 % de gain sera invérifiable, et vous n’aurez que le chiffre du vendeur à opposer au chiffre du vendeur. Avec lui, vous saurez aussi une chose que Trimble dit à sa façon : si le contrôle occupe déjà la moitié de votre temps de chiffrage, automatiser le comptage vous rendra bien moins que la moitié de ce temps.
